- Словарь: разбираем инженерные понятия
- Сколько действует топографическая съемка по закону: нормативная база РФ
- Срок действия топосъемки для различных задач
- Подключение газа (газификация)
- Получение ГПЗУ и разрешение на строительство
- Прохождение государственной и негосударственной экспертизы
- Случай из практики: как неучтенный кабель в Щелковском районе стоил 700 000 рублей
- Юридический светофор: оценка пригодности вашего топоплана
- Что делать, если 2 года прошло: полная пересъемка или актуализация
- Технологии «Аршин»: сантиметровая точность и безопасность строительства
- Часто задаваемые вопросы (Q&A)
- Можно ли использовать топосъемку пятилетней давности, если на участке ничего не строилось
- Как определить точную дату изготовления имеющегося топоплана
- Что делать, если старый инженер выдал план только на бумаге, а цифровой файл DWG утерян
- Сколько времени занимает подготовка свежей топосъемки участка под ключ
- Чек-лист: 4 шага для проверки актуальности вашей топосъемки
- Проверьте актуальность геоподосновы вместе с экспертами «Аршин»
За шестнадцать лет полевой геодезической и кадастровой практики я сотни раз сталкивался с искренним недоумением заказчиков: «Зачем платить за новую топосъемку, если наш участок не сдвинулся ни на миллиметр, а забор стоит на том же месте?» Внешнее спокойствие обманчиво. Земля под ногами кажется статичной, но подземное пространство и нормативные требования меняются непрерывно.
Срок годности топосъемки это не бюрократическая прихоть надзорных органов, а строгий маркер инженерной безопасности. Прокладка соседом новой ветки водопровода, монтаж оптоволоконного кабеля вдоль границы или насыпь грунта высотой тридцать сантиметров мгновенно превращают трехлетний топографический план в недействительный чертеж. Работа по устаревшим данным приводит к авариям, повреждению высоковольтных кабелей, отказам в газификации и срыву сроков строительства.
Словарь: разбираем инженерные понятия
- Топографическая съемка (геоподоснова) комплекс полевых геодезических и камеральных работ, в результате которых создается детальный цифровой и бумажный чертеж местности. План фиксирует точные координаты границ, высотные отметки рельефа, постройки, деревья и трассы подземных коммуникаций.
- Масштаб 1:500 («пятисотка») стандартный рабочий масштаб инженерно-топографического плана. В одном сантиметре чертежа отображается пять метров реальной территории. Применяется для проектирования зданий, ландшафта и прокладки инженерных сетей.
- Рекогносцировка местности предварительное визуальное и инструментальное обследование площадки геодезистом для выявления изменений в застройке, рельефе и коммуникациях.
- Балансодержатели (эксплуатирующие службы) ведомственные организации, отвечающие за конкретные инженерные сети (газовые службы, электросетевые компании, водоканал, операторы спецсвязи). Согласование с ними подтверждает правильность нанесения трасс на геоподоснову.
- ИСОГД государственная информационная система обеспечения градостроительной деятельности, куда в обязательном порядке сдаются технические отчеты по инженерным изысканиям.
Сколько действует топографическая съемка по закону: нормативная база РФ

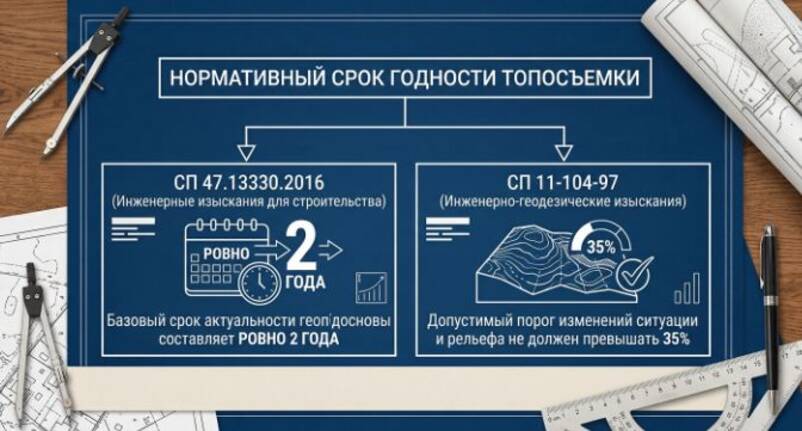

Юридический период актуальности инженерно-топографических планов закреплен в сводах правил и нормативных документах строительной отрасли.
Согласно пункту 5.189 СП 11-104-97 и положениям актуализированного СП 47.13330.2016 «Инженерные изыскания для строительства», стандартный срок действия топографической съемки составляет два года с момента завершения полевых измерений.
Законодатель установил двухлетний период не случайно. В условиях активного освоения территорий Московской области плотность застройки растет высокими темпами. Срок действия геоподосновы напрямую привязан к стабильности окружающего пространства.
Правило 35%: критический порог изменений
В нормативной документации существует важное разграничение:
- Если с момента съемки прошло менее двух лет, но изменения рельефа, появление новых строений или подземных трасс превысили 35% от общей площади надела, топоплан автоматически признается недействительным. Требуется выполнение повторных инженерных изысканий.
- Если прошло более двух лет, но территория осталась неизменной (изменения составили менее 35%), закон разрешает выполнить процедуру обновления и актуализации сведений без проведения масштабных изысканий с нуля.
Отсчет установленного срока ведется не от даты выдачи распечатанного листа заказчику, а от даты завершения полевого этапа геодезических работ и штампа согласования эксплуатирующими организациями.
Требуется свежая геоподоснова или проверка старого плана? Инженерно-геодезические изыскания от компании «Аршин» проводятся с использованием двухчастотных GNSS-приемников EFT RS2 и электронных тахеометров Trimble M3. Мы гарантируем прохождение экспертизы и регистрацию материалов в ИСОГД Московской области.
Срок действия топосъемки для различных задач
Требования государственных ведомств и коммерческих структур к давности материалов топосъемки различаются в зависимости от юридической ответственности процедуры.
Подключение газа (газификация)
Газораспределительные организации предъявляют жесткие требования к топографическим планам. При подаче заявки на догазификацию в АО «Мособлгаз» план масштаба 1:500 со всеми нанесенными коммуникациями должен иметь давность не более двух лет. Газовикам необходима гарантия того, что проектируемая трасса газопровода не пересечется с недавно проложенным силовым кабелем или канализационным коллектором. Если срок истек, заявитель получает официальный отказ в выдаче технических условий до предоставления актуализированной съемки.
Получение ГПЗУ и разрешение на строительство
Для подготовки градостроительного плана земельного надела и последующего направления уведомления о планируемом строительстве в комитет по архитектуре и градостроительству Московской области требуется топооснова установленного образца. Орган местного самоуправления проверяет наличие ограничений, отступов от красных линий и охранных зон инженерных сетей. Просроченный технический отчет блокирует выдачу разрешительных документов.
Прохождение государственной и негосударственной экспертизы
Для девелоперов и строительных организаций, возводящих объекты капитального строительства, актуальность топографо-геодезических данных является вопросом допуска к стройке. Экспертные органы проверяют дату составления отчета до дня. Если на момент сдачи проектной документации в экспертизу двухлетний срок истекает через неделю, эксперт выставит замечание о необходимости актуализации инженерных изысканий.
Случай из практики: как неучтенный кабель в Щелковском районе стоил 700 000 рублей
Летом 2023 года к нам обратился владелец участка в Щелковском районе. Клиент решил построить гараж с глубоким подвалом. На руках имелся топографический план четырехлетней давности, составленный при покупке земли. В целях экономии клиент не стал обновлять геодезию и передал старый файл строителям.
На второй день работы ковш тяжелого экскаватора на глубине одного метра сорок сантиметров разорвал бронированный десятиквадратный силовой электрический кабель, питавший соседний коттеджный поселок. Выяснилось, что два года назад электросетевая компания проложила резервную кабельную линию закрытым способом (методом горизонтально-направленного бурения). На старой съемке заказчика этой линии не было.
Итог пренебрежения сроками давности изысканий:
- Штраф от электросетевой организации за повреждение высоковольтной линии;
- Оплата экстренных аварийно-восстановительных работ и установки соединительных муфт;
- Вынужденный простой строительной бригады и спецтехники в течение трех недель;
- Суммарный финансовый ущерб клиента превысил семьсот тысяч рублей.
Заказ новой топосъемки с согласованием подземных коммуникаций обошелся бы заказчику всего в тридцать пять тысяч рублей и полностью предотвратил бы эту аварию.
Совет эксперта от Андрея Тиунова: Всегда обращайте внимание на дату штампов согласования коммуникаций на чертеже. Сам чертеж может быть нарисован месяц назад, но если геодезист не прошел согласование с балансодержателями сетей (газ, связь, электричество, водоканал), документ не имеет юридической силы. Требуйте от подрядчика технический отчет с синими печатями эксплуатирующих служб или отметкой о сдаче в местный геофонд.
Юридический светофор: оценка пригодности вашего топоплана
Что делать, если 2 года прошло: полная пересъемка или актуализация?
Если срок действия геодезической съемки истек, собственнику участка не обязательно оплачивать весь комплекс полевых и камеральных изысканий заново. В таблице ниже приведено сравнение двух процедур.
| Параметр сравнения | Новая топографическая съемка с нуля | Процедура актуализации (корректуры) старого плана |
| Когда применяется | Съемка отсутствует, старше 5 лет, либо рельеф изменился более чем на 35% | Съемке от 2 до 5 лет, сохранились исходные файлы, изменения минимальны |
| Объем полевых работ | Полное инструментальное сканирование надела тахеометром и GNSS-приемником | Рекогносцировка местности и контрольная досъемка точечных изменений |
| Сроки выполнения | От семи до четырнадцати рабочих дней с учетом согласований | От трех до пяти рабочих дней |
| Итоговая стоимость | Полный тариф согласно площади и категории сложности объекта | Экономия до 40-50% от стоимости первичных изысканий |
| Результат для заказчика | Новый технический отчет и свежий план для ИСОГД | План с продленным сроком действия и официальной отметкой геодезиста |
Процесс обновления топоплана инженерами компании «Аршин» состоит из четырех этапов:
- Изучение архивного цифрового файла DWG и сопоставление его со спутниковыми снимками высокой детализации.
- Выезд геодезиста на объект с приемником EFT RS2 для проведения контрольных замеров характерных точек, отметок высот и контуров новых строений.
- Внесение изменений в графическую и цифровую модель местности.
- Повторное нанесение и согласование изменений с эксплуатирующими организациями при появлении новых инженерных сетей.
Технологии «Аршин»: сантиметровая точность и безопасность строительства
Для создания безошибочных инженерно-топографических планов мы не используем устаревшие оптические приборы и рулетки. В арсенале компании задействован современный парк высокоточного геодезического оборудования:
- Спутниковые GNSS-приемники EFT RS2, EFT RS3 и EFT M3 PLUS. Приборы работают в режиме RTK (Real Time Kinematic), принимая поправки от базовых станций в реальном времени. Это гарантирует определение пространственных координат с погрешностью не более одного сантиметра.
- Электронный тахеометр Trimble M3 (5"). Применяется для детальной съемки фасадов зданий, труднодоступных углов и участков с плотным древостоем, где спутниковый сигнал экранируется кронами деревьев.
- Беспилотный комплекс DJI Phantom 4 RTK. Позволяет выполнять аэрофотосъемку крупных земельных массивов и линейных объектов, создавая сверхточные цифровые модели рельефа и ортофотопланы без слепых зон.
Все семь единиц нашего оборудования имеют действующие свидетельства о метрологической поверке до 2025–2026 годов. Это дает стопроцентную юридическую чистоту каждому подготовленному нами документу.
Часто задаваемые вопросы (Q&A)
Можно ли использовать топосъемку пятилетней давности, если на участке ничего не строилось?
Государственные органы и сетевые организации (Мособлгаз, Россети, Мосводоканал) руководствуются исключительно требованиями СП 47.13330.2016. Даже если участок визуально остался прежним, за пять лет могли измениться координаты охранных зон или проложены транзитные подземные коммуникации за границами забора. Документ старше двух лет не принимается ведомствами без официальной процедуры актуализации.
Как определить точную дату изготовления имеющегося топоплана?
Дата выполнения полевых измерений и составления чертежа указывается в правом нижнем углу графического листа в основной надписи (штампе чертежа). Также точные даты полевого и камерального этапов фиксируются в текстовой части пояснительной записки технического отчета об инженерно-геодезических изысканиях.
Что делать, если старый инженер выдал план только на бумаге, а цифровой файл DWG утерян?
При отсутствии исходных векторных файлов формата DWG или DXF геодезистам приходится выполнять векторизацию бумажного планшета либо проводить съемку заново. В большинстве случаев повторная инструментальная съемка современным спутниковым оборудованием обходится быстрее и надежнее ручной оцифровки старых бумажных носителей.
Сколько времени занимает подготовка свежей топосъемки участка под ключ?
Полевые измерения на участке площадью от десяти до тридцати соток занимают два-три часа. Камеральная обработка данных и составление плана требуют один-два рабочих дня. Основное время уходит на регламентные согласования с балансодержателями коммуникаций, что занимает от десяти до двадцати рабочих дней в зависимости от района Московской области.
Чек-лист: 4 шага для проверки актуальности вашей топосъемки
- Найдите дату составления в правом нижнем углу плана и проверьте, прошло ли два года с момента полевых работ.
- Оцените масштаб выполненных строительных и земляных работ на участке: если появились новые пристройки, котлованы или траншеи, план требует корректировки.
- Проверьте наличие синих штампов эксплуатирующих организаций (газ, электросети, водоканал, связь).
- Уточните у организации, куда подаются документы, конкретные требования к давности топоосновы перед подачей основного пакета.
Проверьте актуальность геоподосновы вместе с экспертами «Аршин»
Топографический план это фундаментальная основа безопасности любого строительного проекта. Использование просроченной геоподосновы создает прямую угрозу имуществу и многократно увеличивает финансовые риски застройщика.
Инженеры компании «Аршин» бесплатно проверят имеющийся у вас топографический план, определят процент изменений на участке и предложат оптимальный вариант: быстрое продление старого документа или оперативную подготовку новой геоподосновы со всеми согласованиями.
Отправьте скан вашей топосъемки на бесплатную проверку инженерам на сайте arshin.pro
